朝阳抽蓄电站2号高压管道斜井导井反拉施工精准贯通


发布日期:2026-08-25 信息来源:五公司 作者:黄杉 摄影:邓自江 字号:[ ]

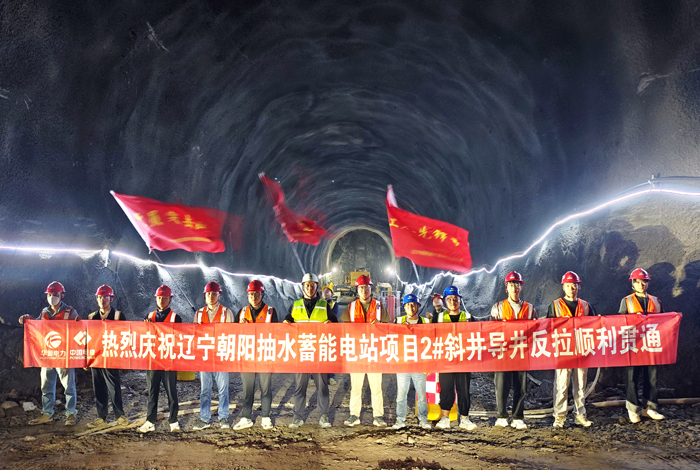

8月23日,辽宁朝阳抽水蓄能电站项目2号高压管道斜井导井反拉施工顺利精准贯通,标志着引水系统关键控制性工程取得重大节点突破,为后续斜井扩挖、支护施工奠定了坚实基础。

2号高压管道斜井设计长度为498.763米,其中454.38米直段采用反井法进行施工,导井施工首先采用定向钻施工直径216毫米先导孔,再通过定向钻将先导孔扩孔至345毫米,随后组装反井钻机、下放钻杆并安装刀盘,自下而上开展反拉作业,最终形成直径2.4米的导井。

该斜井导井施工长度大,对钻孔精度、现场安全管控要求高,施工过程面临地质条件复杂、裂隙漏水不返渣、反拉过程中卡钻、岩石强度高、刀盘磨损等多重挑战。项目部严格落实安全技术交底、围岩动态监测、工序质量管控等各项保障措施,技术、安全、施工各班组密切协同联动,精细把控每一道施工环节,针对不良地质段采用多种手段进行灌浆改性处理,针对卡钻采用“震击器+重型钻探钻机”进行解卡作业,从严把控成井精度与施工安全,高标准、高质量完成导井反拉贯通任务。

下一步,项目部将乘势而上、再接再厉,持续严控安全质量风险,科学调配施工资源,稳步推进斜井扩挖及支护施工,全力冲刺年度施工目标,扎实推进各项工程建设任务。
