国网新源桐城抽蓄电站全部机组定子吊装完成 | ||||
| ||||

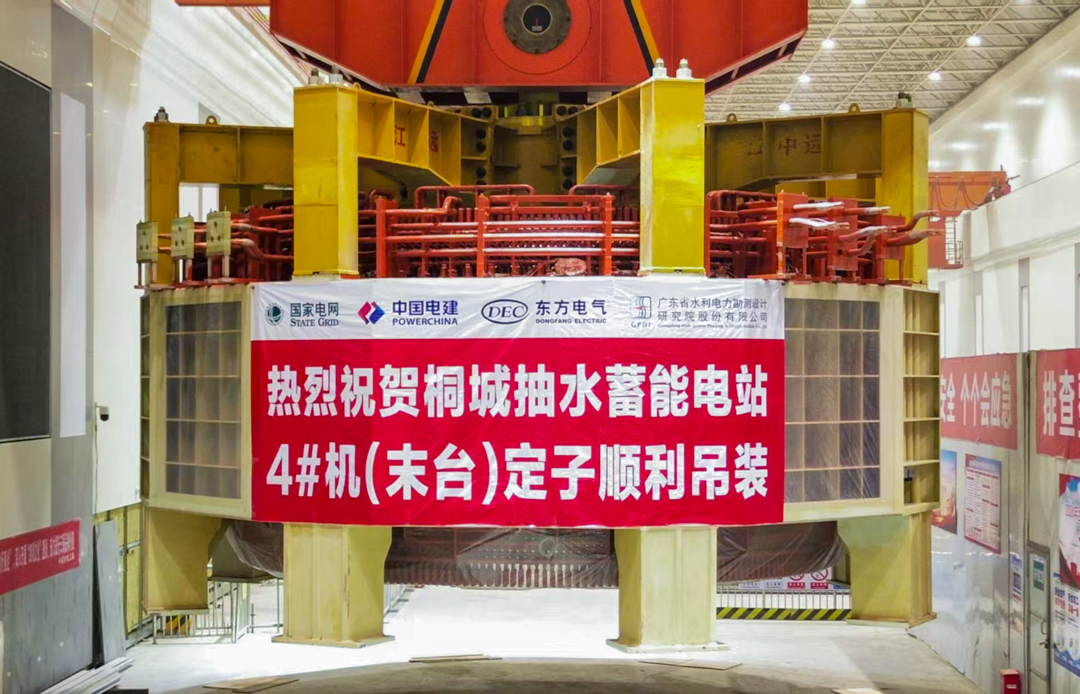

9月29日,国网新源安徽桐城抽水蓄能电站4号机组核心部件——定子顺利吊装就位。这是机电安装工程取得的又一重要里程碑节点,标志着全部四台机组定子吊装完成,为电站按期投产发电奠定了坚实基础。 此次吊装的定子在安装间完成组装及整体耐压试验后,采用两台300吨主桥机并车协同抬吊,以平衡梁作为吊具整体吊入机坑。定子装配完成后总重量约346吨,配套专用吊具后整体吊装重量达407.7吨。吊装过程中,桥式起重机精准作业,经过吊具组装、定子与吊具连接、“三起三落”试吊、桥机移动、缓慢落钩、方位调整等一系列精密操作,定子平稳落入预定机坑位置。定子吊入机坑后,将进行高程和中心调整,随后进行基础二期混凝土浇筑及复查。 下一步,项目部将统筹推进后续机电安装工作,持续强化安全质量管控,科学组织、精细施工,稳步实现各节点目标。全体参建人员将凝心聚力、再接再厉,全力保障电站按期投产发电,为打造精品工程贡献力量。 | ||||
